Peinture de façade : choisir le bon moment et lire la météo avant de planifier

Programmer une peinture de façade ne consiste pas à choisir le premier week-end annoncé ensoleillé. Le support doit être évalué, les accès préparés, les phases de nettoyage et de séchage intégrées, puis chaque application placée dans une fenêtre météo compatible avec le système r

Publié le 30 août 2026

Programmer une peinture de façade ne consiste pas à choisir le premier week-end annoncé ensoleillé. Le support doit être évalué, les accès préparés, les phases de nettoyage et de séchage intégrées, puis chaque application placée dans une fenêtre météo compatible avec le système retenu. En Suisse romande, l’altitude, l’exposition, la proximité d’un lac, l’ombre portée et les variations entre le matin et l’après-midi peuvent changer la situation d’une façade à l’autre, y compris sur une même maison. Ce guide aide les propriétaires et les régies à préparer un calendrier réaliste avant le devis : quelles observations relever, comment lire pluie, humidité, vent et températures sans se substituer au peintre, quelles marges prévoir et quelles questions poser pour que le planning reste clair même lorsqu’il doit bouger.

La météo ne choisit pas la peinture, elle encadre le chantier

Une prévision favorable ne suffit jamais à décider qu’une façade peut être peinte. Elle indique seulement le contexte atmosphérique probable. La décision d’appliquer un produit dépend aussi de la nature du support, de son humidité réelle, de son état, de son exposition et des prescriptions du système de peinture. Un crépi minéral à l’ombre ne réagit pas comme un mur en béton exposé plein sud. Une boiserie, une rive métallique et un grand pan de façade peuvent appartenir au même chantier tout en exigeant des produits et des séquences différents.

La première erreur consiste à rechercher une règle universelle, par exemple une température minimale ou un nombre de jours sans pluie qui conviendrait à toutes les situations. Ces seuils dépendent du produit, du support et de la phase : lavage, réparation, primaire, première couche, seconde couche et contrôle final n’ont pas le même besoin de séchage. Les fiches techniques et l’évaluation du professionnel font foi pour le système choisi.

La seconde erreur est de confondre "beau temps" et "conditions stables". Une journée très chaude, un soleil direct intense ou un vent desséchant peuvent être aussi problématiques qu’une averse. À l’inverse, un ciel couvert peut offrir une température régulière, mais une humidité élevée en fin de journée peut ralentir le séchage. La bonne question n’est donc pas "fera-t-il beau ?", mais "la façade et les couches appliquées disposeront-elles d’une fenêtre suffisamment stable avant, pendant et après l’intervention ?".

Une date est un rendez-vous. Une fenêtre météo est une condition d’exécution. Le devis et le planning doivent distinguer les deux.

Commencer par lire la façade elle-même

Avant d’ouvrir une application météo, observez le bâtiment. La page consacrée à la peinture de façade présente l’intervention comme un ensemble qui commence par l’état du support et la préparation, pas par la couleur. Pour votre dossier, relevez ce qui est visible sans gratter, sonder ni monter sur une échelle.

Orientation et course du soleil

Notez l’orientation approximative de chaque pan et les heures auxquelles il reçoit le soleil direct. Une façade peut chauffer tôt puis passer à l’ombre. Un mur ouest peut rester frais le matin et recevoir un fort rayonnement l’après-midi. Les arbres, balcons et bâtiments voisins créent des zones qui sèchent à des rythmes différents. Une seule photo prise à midi ne raconte pas cette variation.

Photographiez les pans principaux à deux moments d’une même journée si cela est facile et sûr. L’objectif n’est pas de mesurer la température du support, mais de montrer l’alternance soleil-ombre. Signalez les parties qui restent visiblement humides plus longtemps après la pluie, les soubassements proches du terrain et les angles peu ventilés.

Traces et état de surface

Décrivez les zones décolorées, farineuses, cloquées, moussues, fissurées ou tachées. Ne concluez pas qu’une fissure est superficielle ou qu’une tache vient seulement de la pluie. La page sur la façade défraîchie constitue le point de rattachement lorsque vieillissement, salissures et défauts visibles doivent être examinés avant la remise en peinture. Une origine d’humidité, un enduit non adhérent ou un mouvement du support ne se règle pas avec une meilleure prévision météo.

Détails qui reçoivent l’eau

Repérez appuis de fenêtre, couvertines, rives, joints, descentes d’eau, pieds de mur et raccords de toiture. Après une pluie, observez depuis le sol où l’eau s’écoule, où elle éclabousse et quelles zones restent foncées. N’obstruez rien et ne démontez aucun élément. Ces informations aideront le professionnel à distinguer une contrainte de planification d’un défaut qui doit être traité avant la finition.

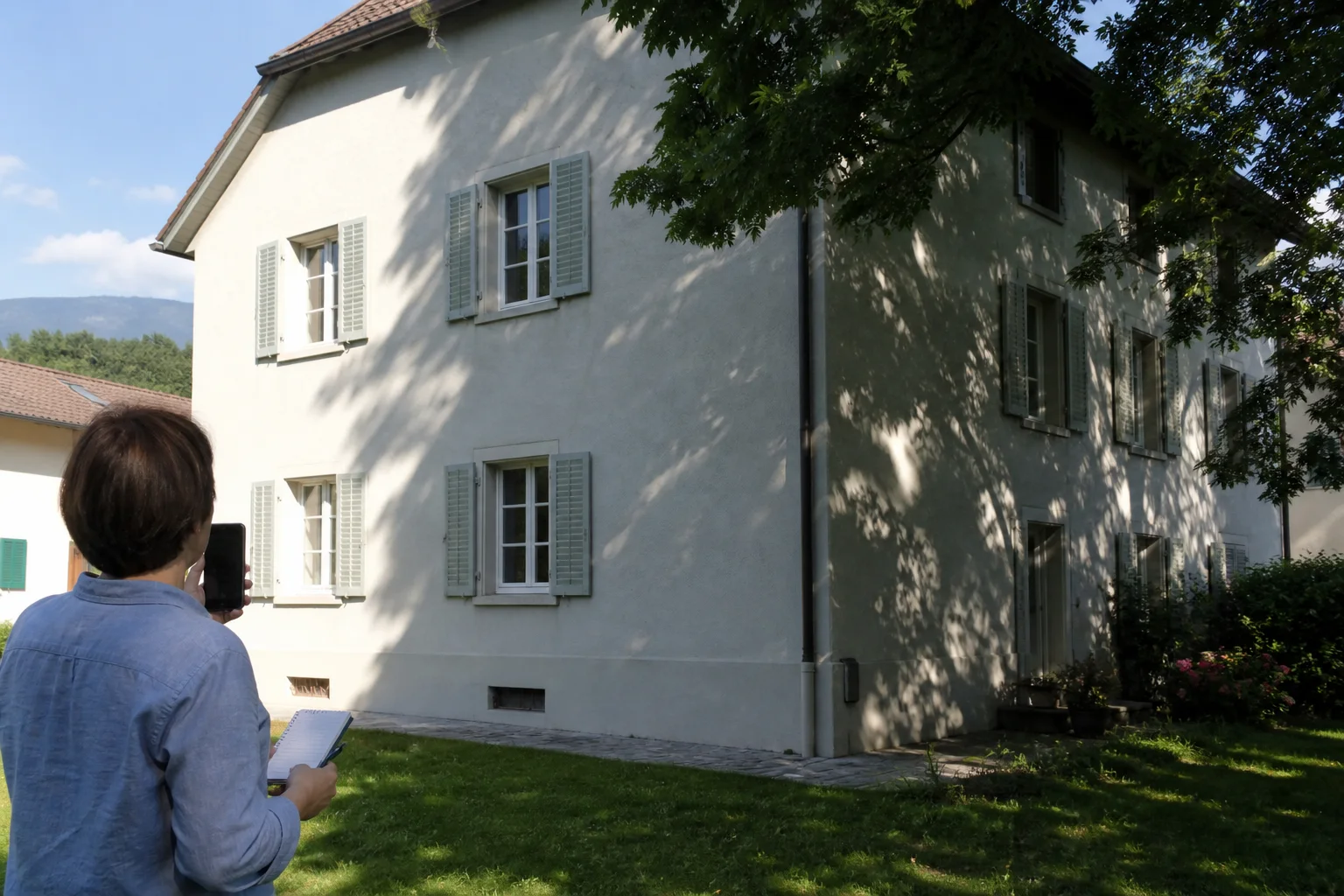

Propriétaire photographie depuis le sol les orientations et zones d’ombre d’une façade claire à différents moments de la journée

Lire cinq paramètres, pas seulement l’icône de pluie

Les prévisions officielles de MétéoSuisse fournissent plusieurs paramètres et des horizons différents. La page sur les prévisions météorologiques rappelle que température, humidité, précipitations et vent font partie des données disponibles. Pour une planification de façade, chacun répond à une question distincte.

ParamètreQuestion utileLimite de lecture
PrécipitationsUne phase de lavage, séchage ou application risque-t-elle d’être interrompue ?Une probabilité ne dit pas toujours la durée ni l’intensité locale
Température de l’airLe créneau annoncé paraît-il compatible avec la fiche du produit ?La température du support peut différer
Humidité relativeL’air favorisera-t-il ou ralentira-t-il le séchage ?Elle varie au fil de la journée et avec la température
VentLes protections, projections et poussières seront-elles maîtrisables ?Les rafales locales peuvent dépasser la moyenne annoncée
EnsoleillementLe support risque-t-il de chauffer fortement ou de sécher trop vite ?L’orientation et l’ombre locale changent l’exposition réelle

Pluie : penser avant et après l’application

La pluie ne compte pas seulement au moment où le rouleau touche le mur. Un support peut avoir reçu de l’eau auparavant, et une couche fraîche doit disposer du temps prévu par son fabricant avant une nouvelle exposition. Le planning doit donc regarder en arrière et en avant : quand la façade a-t-elle été mouillée, quelle phase est prévue, quelle marge est nécessaire avant une averse possible ?

Ne transformez pas une faible probabilité en garantie. Une prévision exprime une situation probable à une échelle donnée. Le professionnel décide sur place si le pan concerné, l’heure et le produit permettent de travailler. La régie ou la propriété peut surtout prévoir la souplesse contractuelle nécessaire.

Humidité : distinguer air humide et support humide

L’humidité relative décrit la quantité de vapeur d’eau présente par rapport à ce que l’air peut contenir à une température donnée. MétéoSuisse explique ce rapport sur sa page consacrée à l’humidité de l’air. Une humidité élevée peut ralentir l’évaporation, mais elle ne mesure pas directement l’humidité à l’intérieur du support. Inversement, un air momentanément sec ne prouve pas qu’un crépi est prêt à recevoir une couche.

Le point de rosée mérite également l’attention du professionnel : quand une surface est assez froide pour que l’eau condense, son aspect peut rester trompeur avant que les gouttelettes soient visibles. Le client n’a pas à calculer ce risque. Il doit simplement éviter d’imposer une heure de démarrage fixe si les conditions réelles du matin ne le permettent pas.

Température : l’air, le mur et le produit

La température annoncée pour une ville est une référence, pas une mesure du pan de façade. Un mur sombre au soleil peut être plus chaud que l’air. Un mur nord, un soubassement ou une façade d’altitude peut rester plus froid. Les produits stockés, le support et l’air doivent être considérés selon les prescriptions applicables. Demandez au devis comment les limites du système seront contrôlées, sans imposer un chiffre générique lu en ligne.

Vent : sécurité, propreté et régularité

Le vent influence échafaudages, bâches, poussières, pulvérisation éventuelle et séchage. Il peut transporter des salissures vers des véhicules ou des parcelles voisines, soulever des protections et créer des différences entre zones abritées et exposées. La vitesse moyenne ne suffit pas toujours ; les rafales et la configuration de rue comptent. L’entreprise doit décider des limites opérationnelles et de la sécurisation. Le propriétaire prépare les accès, les informations de voisinage et la possibilité de reporter.

Soleil : utile, mais pas sans limite

Le soleil aide certaines phases à sécher, mais une surface très chaude peut rendre l’application irrégulière ou accélérer la formation du film. Un chantier bien planifié peut tourner autour du bâtiment, travailler sur un pan à l’ombre ou modifier l’ordre des tâches. Cette souplesse doit être comprise dès le départ : le fait que l’équipe ne commence pas par la façade la plus visible n’indique pas un retard, mais peut relever d’une séquence adaptée.

Construire un calendrier à plusieurs horizons

Les prévisions deviennent plus précises à l’approche de la date. Un projet de façade ne doit donc pas demander le même niveau de certitude six semaines, sept jours et vingt-quatre heures avant le chantier. Construisez un calendrier en couches.

Horizon saisonnier : choisir une période, pas promettre un jour

À plusieurs semaines, le calendrier sert à réserver une période compatible avec l’organisation du bâtiment, les vacances, les accès, l’échafaudage et les autres travaux. Il ne garantit pas les conditions d’application. Discutez d’une semaine cible et d’une marge de repli. Pour un immeuble, informez les occupants qu’une confirmation opérationnelle plus proche de l’intervention sera nécessaire.

Horizon hebdomadaire : ordonner les phases

Quelques jours avant, le professionnel peut répartir lavage, réparations, séchage, protections, primaire et couches en fonction de la tendance. Le client confirme l’accès, libère les abords et organise ce qui ne dépend pas de la météo. Si un autre corps de métier doit intervenir, vérifiez les dépendances : une réparation de ferblanterie ou une reprise de fissure ne doit pas être comprimée pour conserver une date de peinture.

Horizon court : confirmer ou adapter

La veille et le matin même, la situation locale devient décisive. Une averse nocturne, un brouillard persistant, un vent plus fort ou un support encore humide peut modifier l’ordre des pans. Prévoyez un canal de confirmation : qui appelle, à quelle heure, et qui informe les occupants ou le voisinage ? Une décision claire évite que l’équipe arrive devant des véhicules non déplacés ou que des protections soient posées inutilement.

Horizon de séchage : protéger l’après

Le dernier coup de rouleau ne marque pas la fin de la contrainte météo. La couche doit sécher et durcir dans les conditions prévues par le produit. Le planning inclut donc la période pendant laquelle protections, accès ou surveillance restent nécessaires. Demandez quand les volets, grilles, stores, plantations proches ou éléments démontés peuvent retrouver leur usage normal.

Transformer un devis en planning météo lisible

La page sur la peinture extérieure rattache façade, supports extérieurs et protection au climat suisse. Pour que le devis soit exploitable, il doit néanmoins traduire ce principe en phases. Une ligne unique "peinture façade" ne permet pas de savoir ce qui sera reporté en cas de pluie.

Demandez une structure proche de celle-ci :

Chaque phase doit préciser les principales conditions de report et les conséquences possibles. Un jour non travaillé ne décale pas toujours tout le chantier d’un jour : il peut déplacer une étape, modifier la rotation autour du bâtiment ou exiger un nouveau contrôle du support.

Le but n’est pas de transférer tous les risques au prestataire ou au client. Il est de savoir comment une décision raisonnable sera prise. Un planning qui reconnaît la météo est plus fiable qu’une date rigide qui pousse à travailler dans une mauvaise fenêtre.

  1. Installation, protections et accès.
  2. Nettoyage ou préparation initiale.
  3. Temps d’attente et contrôle du support.
  4. Réparations et primaire selon constat.
  5. Première finition, pan par pan.
  6. Seconde finition selon système.
  7. Contrôles, reprises convenues et nettoyage.
  8. Démontage des protections et réception.
Clause à clarifierQuestion à poser
Report météoQui décide et comment le client est-il informé ?
Temps improductifQuelles prestations restent possibles si un pan ne peut pas être peint ?
Location d’accèsComment une prolongation d’échafaudage ou de nacelle est-elle traitée ?
ProtectionQui vérifie bâches et abords entre deux journées ?
Produit ouvertComment le stockage est-il géré pendant une interruption ?
Nouvelle dateQuelle priorité est donnée à la reprise après report ?

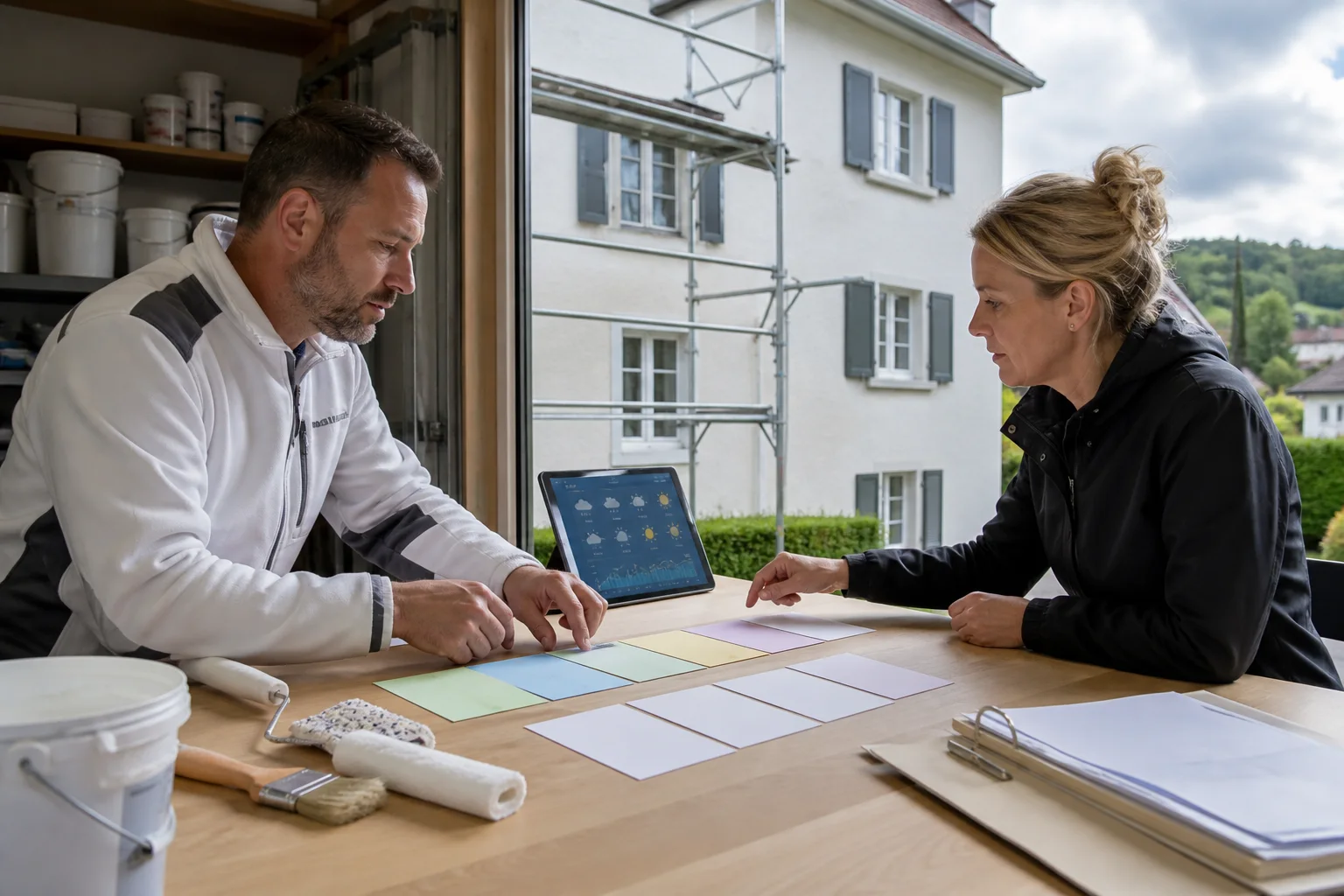

Artisan et régisseuse organisent sur un planning les phases de nettoyage, séchage et peinture selon plusieurs fenêtres météo

Préparer le bâtiment pour garder de la souplesse

Une fenêtre météo peut être courte. Les tâches administratives et logistiques ne doivent pas la consommer. Avant la période cible, clarifiez l’accès aux façades, le déplacement des véhicules, l’ouverture des portails, les horaires, les prises d’eau et d’électricité, la protection des plantations et la communication avec les occupants.

Fenêtres, stores et volets

Recensez les éléments qui doivent être ouverts, fermés, déposés ou immobilisés pendant certaines phases. Demandez des consignes écrites aux occupants. Évitez les engagements impossibles, comme maintenir toutes les fenêtres ouvertes ou fermées pendant plusieurs jours sans distinction. Le peintre doit indiquer les plages réellement nécessaires.

Plantations et mobilier

Ne taillez pas fortement une végétation contre la façade sans coordination. Certaines branches peuvent être attachées ou protégées ; d’autres nécessitent une intervention distincte. Déplacez le mobilier léger, mais ne démontez pas vous-même des éléments fixés au bâtiment. Signalez arrosage automatique, éclairage, câbles et objets fragiles.

Rue, voisinage et copropriété

Un échafaudage, une nacelle ou une zone de chargement peut demander une coordination avec la commune, la copropriété ou le voisinage. Le changement de teinte peut également relever de règles locales. Ne supposez pas qu’un devis de peinture inclut automatiquement toutes les démarches. Inscrivez noir sur blanc qui vérifie les autorisations, qui paie les taxes éventuelles et qui communique les dates.

Autres travaux sur l’enveloppe

Une façade ne doit pas être repeinte avant la correction d’un défaut qui la mouille ou la dégrade. Ferblanterie, joints, fissures à expertiser, éléments électriques, enseignes et fixations peuvent nécessiter un autre intervenant. Le calendrier coordonne ces dépendances avant l’application. Une peinture neuve ne doit pas servir à masquer une question restée ouverte.

Faire un relevé météo utile, sans jouer au météorologue

Le client peut tenir un journal simple pendant la préparation. Il ne s’agit pas de valider la mise en peinture, mais de documenter le microclimat du bâtiment. Pendant quelques jours représentatifs, notez :

Ajoutez quatre à huit photos datées, prises depuis le sol. N’utilisez pas un appareil grand public comme preuve que le support est assez sec. Les mesures utiles au choix du système et au démarrage relèvent de la méthode de l’entreprise.

Ce relevé aide surtout à préparer la visite. Une phrase comme "le pan nord reste visiblement foncé jusqu’au lendemain des pluies" mérite une observation. "L’humidité du mur est de X selon mon capteur" peut être fournie, mais l’appareil, la méthode et la portée doivent être précisés ; la valeur ne remplace pas le contrôle professionnel.

  • heure d’arrivée et de départ du soleil sur chaque pan ;
  • zones encore foncées après une pluie ;
  • présence de condensation matinale visible ;
  • exposition aux rafales dans les angles ;
  • obstacles qui réduisent la ventilation ;
  • usage des stores, volets et fenêtres ;
  • travaux voisins générant poussière ou projections.

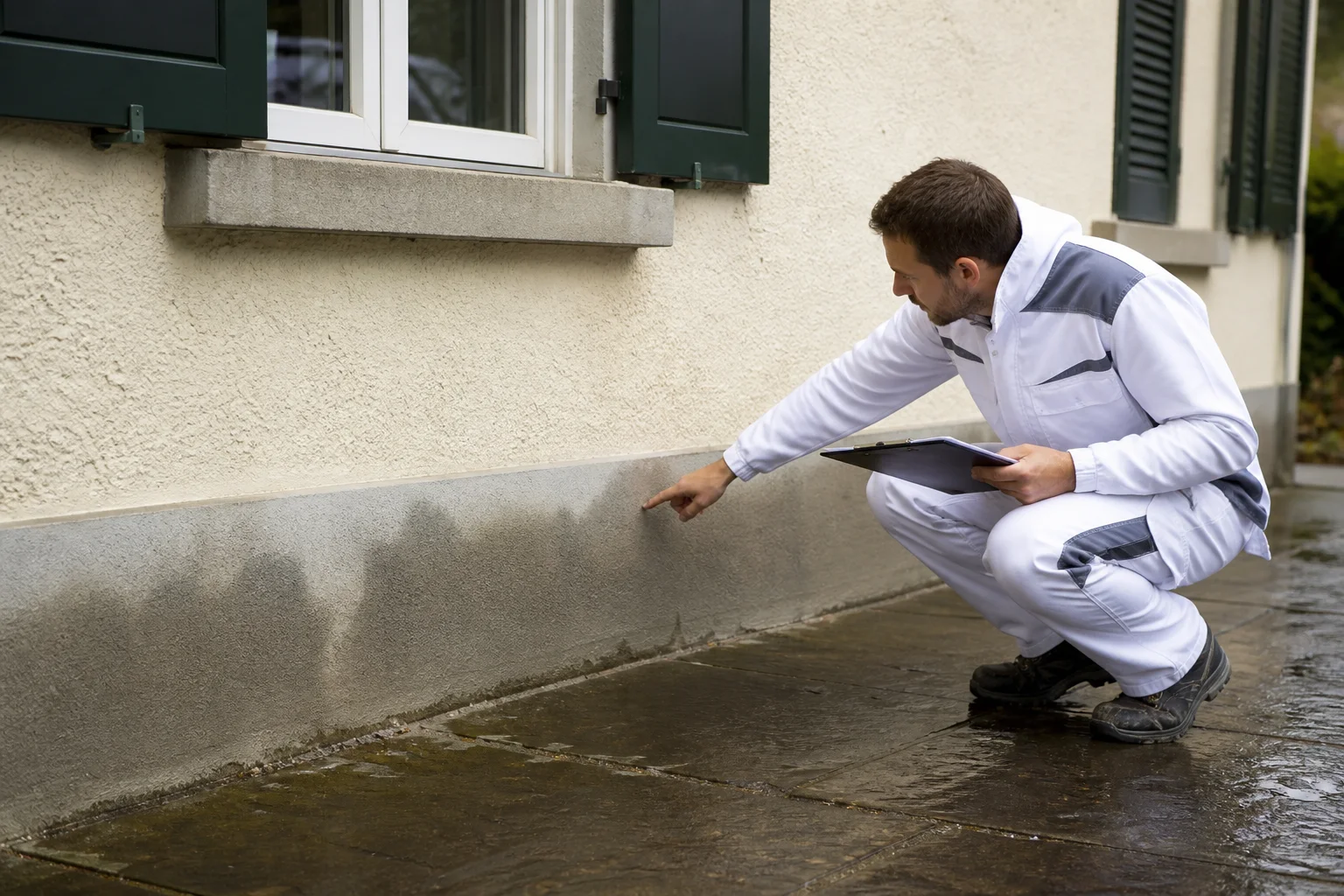

Peintre examine depuis le sol une zone de soubassement et un appui de fenêtre après la pluie, sans intervention en hauteur

Choisir le moment en fonction du projet réel

La page dédiée à la peinture extérieure d’une maison rappelle qu’un projet peut associer façade, volets et boiseries. Ces éléments ne suivent pas forcément le même calendrier. Pour une maison habitée, une réalisation par phases peut maintenir les accès et limiter les contraintes. Pour un immeuble, la répétition des fenêtres et balcons exige une communication collective. Pour une façade commerciale, enseigne, horaires d’ouverture et passage du public deviennent prioritaires.

Définissez votre propre critère de réussite. Souhaitez-vous terminer avant une remise de clés, coordonner avec une toiture, profiter d’un échafaudage déjà prévu ou simplement intervenir avant que l’état du support ne s’aggrave ? Une échéance incompressible doit être annoncée dès la demande. Le professionnel pourra dire si elle est compatible avec la préparation et les marges météo. Mieux vaut réduire ou phaser un périmètre que cacher une contrainte de date jusqu’à la signature.

Le calendrier doit aussi respecter le voisinage et la vie du bâtiment. Certaines phases génèrent bruit, eau de lavage, protections visuelles ou accès limités. Une fenêtre météo techniquement favorable peut être mauvaise si personne ne peut ouvrir le portail, si des véhicules occupent le pied de façade ou si les occupants n’ont pas reçu les consignes.

Contrôler la qualité sans confondre vitesse et résultat

Après une interruption météo, demandez comment la reprise sera contrôlée. Une couche peut nécessiter un nettoyage léger, une vérification ou un délai supplémentaire selon son état et le produit. Le client n’a pas à décider du geste technique, mais il peut exiger que la reprise soit documentée.

Lors de la réception, observez la façade sous plusieurs angles et à une distance cohérente avec son usage. Vérifiez les limites de teinte, les raccords convenus, la propreté des vitrages et des sols, la remise en place des éléments et les éventuelles réserves écrites. Une variation liée au support ou à la lumière ne s’interprète pas à partir d’une photo isolée. Faites le tour avec la personne responsable du chantier.

Demandez les références du système appliqué, les teintes, les zones traitées, les dates principales et les conseils d’entretien. Ces informations seront utiles pour une reprise future. Elles permettent également de distinguer un défaut nouveau d’une zone qui n’était pas incluse dans le devis.

Check-list avant de confirmer la période

Cette préparation ne rend pas la météo certaine. Elle rend le projet adaptable. Lorsqu’un report survient, chacun sait pourquoi il est décidé, quelles tâches restent possibles et comment la reprise sera organisée.

  • [ ] Les quatre orientations et les zones d’ombre sont documentées.
  • [ ] Les défauts visibles sont décrits sans diagnostic improvisé.
  • [ ] Les points d’eau, appuis, rives et soubassements ont été signalés.
  • [ ] Le devis sépare préparation, séchage, primaire et finitions.
  • [ ] Les conditions de report et le canal de confirmation sont écrits.
  • [ ] La durée d’accès et les éventuels coûts de prolongation sont clarifiés.
  • [ ] Les occupants savent quand fenêtres, stores ou balcons seront concernés.
  • [ ] Les véhicules, plantations et équipements proches sont recensés.
  • [ ] Les autres travaux sur l’enveloppe sont coordonnés.
  • [ ] La teinte et les éventuelles démarches locales ont un responsable identifié.
  • [ ] Une marge existe autour de l’échéance souhaitée.
  • [ ] Les sources météo seront relues à proximité de chaque phase.

Questions fréquentes

Quelle est la meilleure saison pour peindre une façade en Suisse romande ?

Il n’existe pas de mois valable pour toutes les façades. Le professionnel cherche une période où le support, le produit, les températures, l’humidité, la pluie, le vent et l’ensoleillement sont compatibles. L’altitude, l’orientation et le microclimat local comptent autant que la saison indiquée au calendrier.

Combien de jours sans pluie faut-il prévoir ?

La réponse dépend des phases, du support et du système appliqué. Le lavage, une réparation, un primaire et une finition n’ont pas les mêmes temps d’attente. Demandez au peintre quelle marge il retient avant et après chaque application, selon la fiche technique du produit et l’état réel du mur.

Une faible probabilité de pluie permet-elle de confirmer le chantier ?

Elle constitue une information, pas une garantie. La probabilité doit être lue avec l’horizon, la durée, l’intensité possible et l’échelle locale. L’entreprise confirme ou adapte selon les dernières prévisions et les observations sur place. Le contrat doit prévoir cette décision.

Peut-on peindre un pan au soleil et un autre à l’ombre le même jour ?

Potentiellement, mais l’ordre et les horaires dépendent du produit, de la température du support et des conditions locales. Une équipe peut tourner autour du bâtiment pour rechercher des fenêtres favorables. Le client doit surtout laisser cette souplesse et maintenir les accès nécessaires.

Comment savoir si la façade est assez sèche ?

L’aspect visuel ne suffit pas. Une zone claire peut encore contenir de l’humidité, et un capteur grand public ne remplace pas une méthode adaptée au support. Signalez l’historique de pluie, les zones lentes à sécher et les possibles infiltrations. Le professionnel contrôle avant l’application.

Que se passe-t-il si la météo change après la première couche ?

L’entreprise protège le chantier, évalue l’état de la couche et décide de la reprise selon le système. Le planning peut être décalé ou l’ordre des pans modifié. Demandez que toute conséquence sur les délais, l’accès ou les coûts soit expliquée et confirmée par écrit.

Faut-il réserver l’échafaudage avec une marge ?

Oui, la question doit être anticipée. Le devis devrait indiquer la durée prévue, le traitement des jours de report et la personne qui coordonne une prolongation. Cette marge ne doit pas être supposée gratuite ni illimitée ; elle fait partie du cadre commercial à clarifier.

Puis-je fixer une date de fin impérative ?

Vous pouvez annoncer une échéance, mais elle ne neutralise ni la préparation ni les conditions d’application. Discutez d’un périmètre prioritaire, d’une phase autonome ou d’une période de repli. Une date réaliste intègre les dépendances du bâtiment et une marge météo.

Un projet de peinture en tête ?

Devis sans engagement · Réponse généralement selon le créneau du professionnel ouvrées selon disponibilité

Demander un devis
Réponse généralement selon le créneau du professionnel ouvrées selon disponibilité

Un projet de peinture en Suisse Romande ?

Devis sans engagement — visite sur place offerte — sans frais de déplacement

Devis sans engagementSans frais de déplacement pour le devisRéponse généralement selon le créneau du professionnel ouvréesVisite sur place offerte
